暖春四月天,奮斗正當時。近段時間以來,復工復產熱潮涌動,各行各業鉚足了干勁,與時間賽跑,把落下的時間搶回來。濱州熱力有限公司貫徹落實濱州市公用事業集團關于現階段疫情防控和復工復產的總體部署,一方面嚴格落實疫情防控措施、抓好抓細防控工作,另一方面全面啟動2022年供熱工程建設、新用戶入網以及供熱檢修工作等各項重點工作,以“搶”的意識、“拼”的精神、“戰”的姿態,有序推動各項工作順利開展。
50項工程項目建設,按下快進鍵
2022年,持續構建“一城一網”多熱源聯網聯供總體格局,建設實施大唐高溫水管線擴建工程南延項目,總長11公里,預計總投資2.6億元。持續滿足新增供熱需求,建設實施市城區集中供熱工程項目,涵蓋供熱管線23條,單向長度10290米;新建、改建及擴建換熱站26座,新增供熱能力353.2萬平方米,預計總投資0.9億元。
截至目前,大唐南延項目施工立項、勘察設計、手續辦理等各環節壓茬推進,已按時序節點全部完成,復工復產后,按下快進鍵,于4月中旬全面進場;集中供熱工程23條管線、26座站點的工程立項全部完成,部分進入設計階段。為抓牢項目質量、推進施工進度,濱州熱力有限公司完善工程項目協調管理機制;成立指揮部,由公司總經理為總指揮,分管領導為副總指揮,調度、督導工程進展情況;在項目推進具體工作中,建立工作臺賬,列出計劃表、進度表,現場人員負責記錄管理施工日志并每日上報,總指揮定期進行現場調度;在施工現場,按照標準化和清單式管理,嚴把規范、安全施工關。同時,指揮部為疫情防控小組,嚴把疫情防控關,嚴格落實各項防控措施。
大唐高溫水供熱管線擴建工程南延項目圖審會

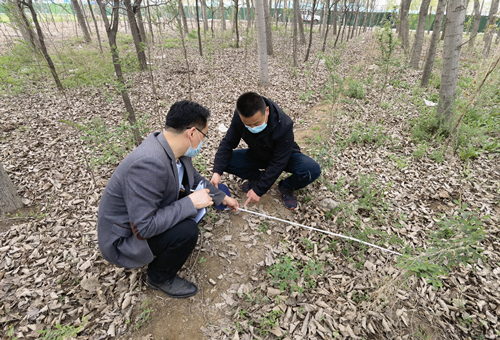

南首站連接線和中北線管道施工臨時占地遷占測量
四個“一”服務,入網業務全流程“幫辦代辦”
截至目前,濱州熱力有限公司已受理17家單位(小區)的用熱申請;今年預計新增開戶面積320萬平方米。為持續優化營商環境,濱州熱力深入推行“幫辦代辦”制度,針對新用戶入網業務各個環節設立專職“幫辦員”和“代辦員”。新用戶報裝通過濱州熱力官網、微信公眾號及濱州供熱APP“一鍵申請”“一次辦好”,“幫辦員”和“代辦員”根據流程和節點主動聯系、提供入網業務“一對一”“一站式專員”上門服務,真正實現用戶零跑腿。

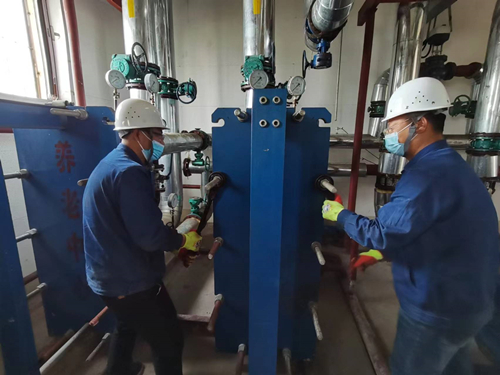

幫辦代辦 服務上門
三條戰線并行,檢修工程有序展開
今年共計檢修項目1249項,以“嚴、精、細、實”為準繩,采用清單式管理。復工復產后,三條戰線于4月份有序展開,計劃總工期150天。
第一條線,四個供熱分公司圍繞站內設備節能改造、設備維修更換及清洗保養等開展。
第二條線,工程管理部圍繞管網及閥門井改造開展。
第三條線,生產運營中心電氣辦圍繞電氣自控設備的維護、保養、更換及改造等開展。

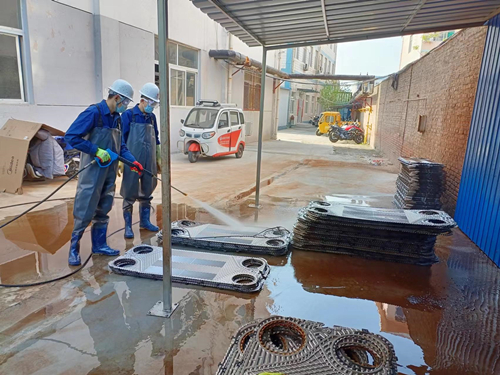

板換清洗工作有序進行
在嚴格落實各項防控規定的同時,公司以工程建設、新用戶入網及供熱檢修三項重點工作為抓手,以“工地為陣地,現場為戰場,進度為尺度”的士氣,積極作為、勇于擔當,上下一心匯聚成奪取疫情防控和經濟社會發展 “雙勝利”的強大合力。
